沉水植物栽植计价,在全国范围内大多缺乏计价定额的明确依据,这也往往成为工程建设中争议的焦点。

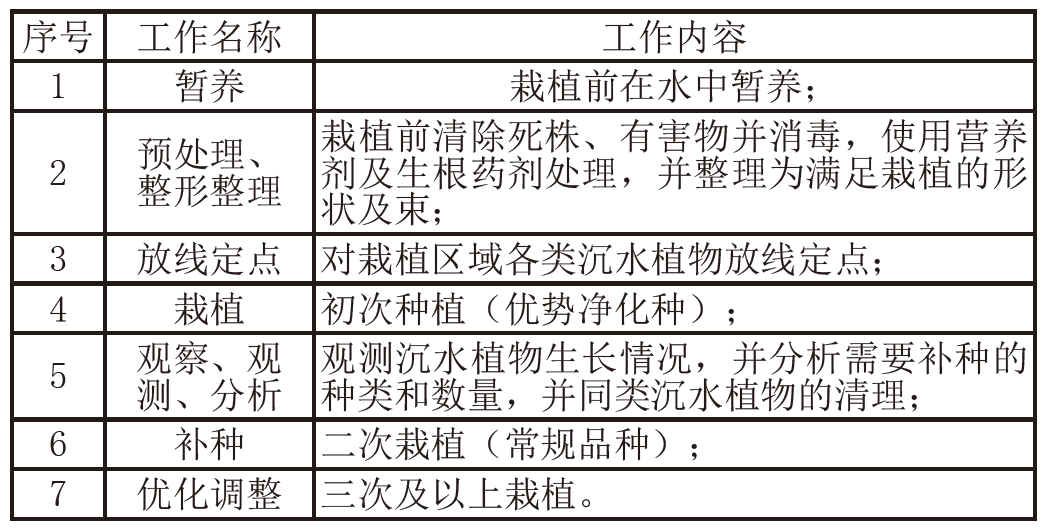

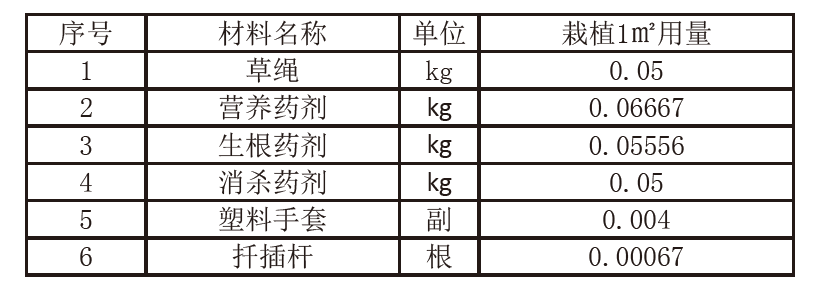

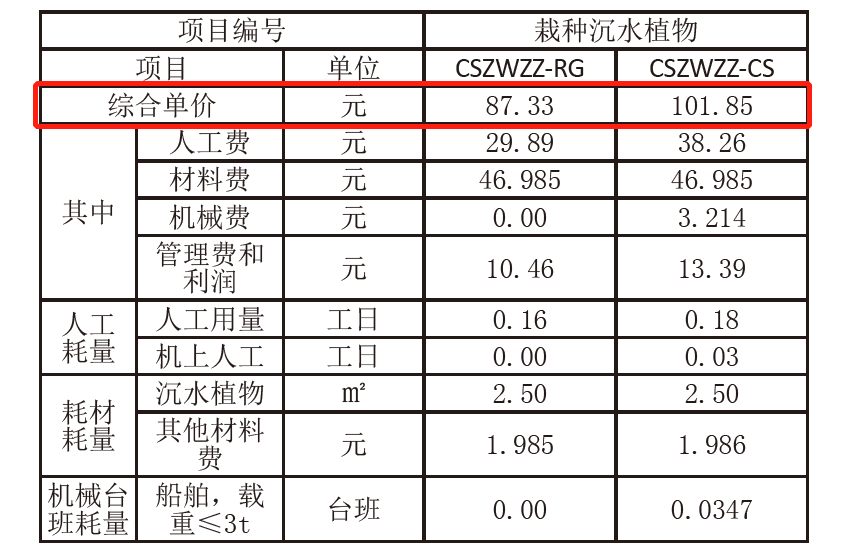

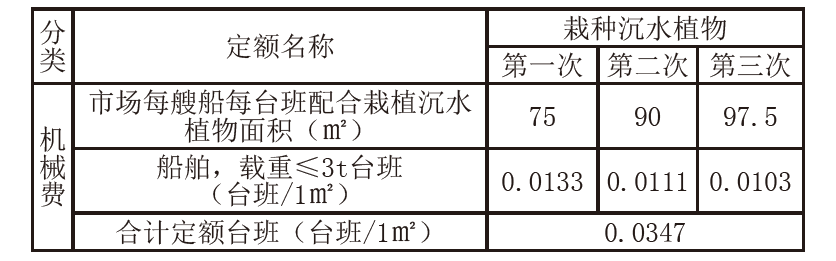

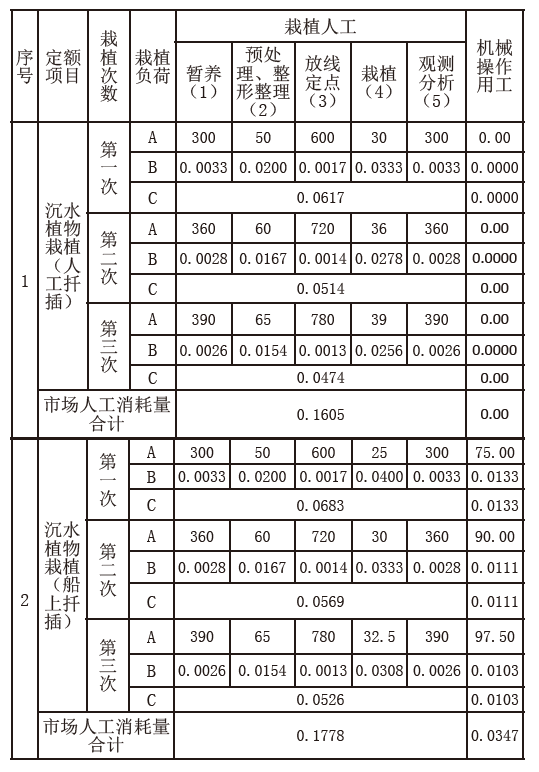

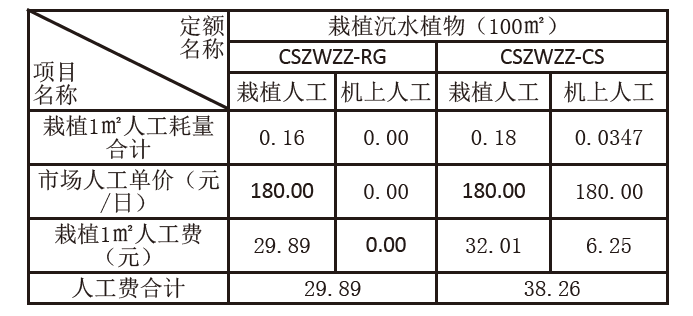

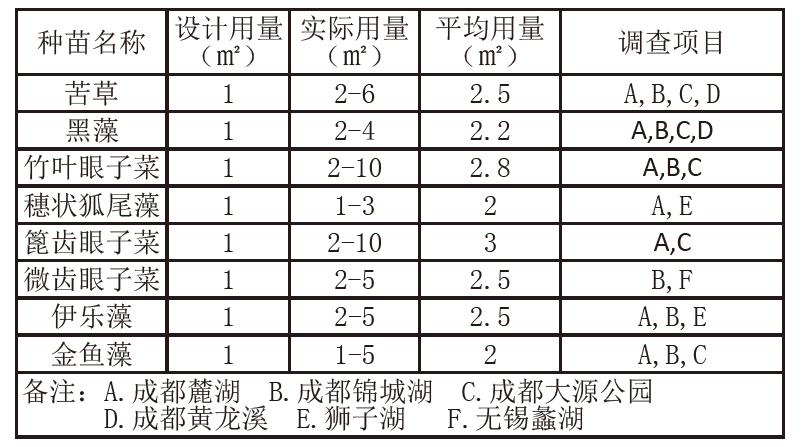

本文主要参考文献:袁春林,弋理,马涛. 清水型生态构建技术计价难点及其计价研究. 原文于2018年发表于《招标与投标》杂志。 沉水植物是实现清水型生态系统的核心。通过以往案例分析,沉水植物造价约占清水型生态构建工程总造价比例的40%~75%。 全国各地计价依据中缺乏沉水植物栽植计价定额,因而在项目实施过程中沉水植物常成为争议的焦点。以2015《四川省建设工程工程量清单计价定额》为例,定额中的水生植物涵盖了湿生植物、挺水植物、浮叶植物等,没有沉水植物定额,而沉水植物与定额水生植物施工工艺差异较大,水生植物栽植定额不适宜于沉水植物。 本文以成都市某水环境工程为例,并结合类似项目数据形成沉水植物栽植综合单价,从而确定沉水植物栽植造价。 沉水植物栽植需带水作业,根据水深情况选择不同的栽植方式: 1)人工扦插:当水深较浅(≤1m),一般采用人工直接插秧式种植; 2)船上扦插:当水深较深(>1m),采用船只配合,人工由水面借助竹竿、扦插工具等栽植。 (更多阅读:沉水植物的施工方法与流程(详解)) 沉水植物栽植后,由于成活率、生长速率、生物多样性等原因,往往需要多次补种,并调整种类,以达到设计要求。一般来讲,沉水植物栽植需要进行3次以上的调整补栽,包括初次栽植(优势净化种)、二次种植(常规品种植)、三次及以上种植(优化调整),本文综合按3次计。 沉水植物栽植工艺流程,包括:暂养,预处理、整形整理,放线定点,栽植,观察、观测、分析,补种,优化调整。如下表所示: ▽沉水植物栽植工艺一览表 | 计价基础 沉水植物栽植计价根据栽植方式,可分为:沉水植物栽植(人工扦插)(以下简称CSZW-ZZ-RC)、沉水植物栽植(船上扦插)(简称CSZW-ZZ-CS)。工作内容包括植物搬运、暂养、材料检验、预处理、整形整理、放线定点、栽植、观测、分析、补种等,计算规则为按设计面积计算,计量单位为m2。 通过对沉水植物栽植人工消耗量的现场数据采集,每人(每船)每日完成沉水植物各工序工作量面积如下,根据该数据计算人工消耗量。 ▽沉水植物栽植人工耗量基础数据分析表 市场人工单价按180元/日(10~12小时/日)计算,则沉水植物栽植人工费计算如下表所示: ▽ 沉水植物人工费计算表 | ②材料费的确定 主要材料费:沉水植物消耗量与施工环境、植物种类、施工季节、管理/技术水平等因素相关,根据多个项目的调查分析,沉水植物实际用量通常达到设计数量的2~3倍,如下表所示: ▽ 沉水植物材料用量调查详表 根据以上分析,沉水植物栽植主要材料实际耗材按设计用量的2.5倍计算,则设计1m2沉水植物栽植实际需要2.5m2的耗量。 根据市场调查,不同种类的沉水植物材料价格平均按18元/m2计算,则栽植1m2沉水植物主要材料费为45元。 其他材料费:根据类似项目其他材料耗量的调查分析,其他材料消耗量如下表: ▽ 其他材料耗量数据表 ▽ 其他材料费明细表 综上,材料费=主要材料费+其他材料费,则人工扦插、船上扦插1m2沉水植物的材料费分别为46.985元、46.986元。 | ③机械费的确定 船上扦插作业时,一条船按1人操作,3人栽种考虑,每条船每门作业时间计10小时,则栽植机械台班耗量为0.0347台班/m2。 ▽ 机械台班基础数据分析表 本项目船舶机械台班费用计92.63元/台班,则机械费用=定额机械耗量×机械台班单价=0.0347×92.63=3.214元。 | ④管理费和利润 根据市场调研,管理费和利润按人工费的35%计算。 根据以上分析,计算栽植沉水植物综合单价如下表所示: ▽ 沉水植物栽植综合单价 工程内容:种植搬运、暂养、预处理、整形整理、放线定点、栽植、观察、分析、补种、调整等。
免责声明:文章内容转载,如有侵权,联系删除。
